Conduite de chantier10 min de lecture

Rénover un parking sans l'arrêter : méthode, phasage et points de vigilance

Résine, marquage, signalétique : comment rénover un parking en exploitation sans le fermer. Phasage, travaux de nuit, temps de séchage, erreurs à éviter.

Couloir de parking souterrain avec une zone de résine sombre fraîchement appliquée, plot rouge et blanc et cônes de chantier orange à l'arrière-plan

Un parking fermé ne rapporte rien. C’est généralement la première phrase qu’un exploitant nous dit quand il parle de rénovation, et elle suffit à poser le cadre du chantier.

La vraie question n’est donc pas de savoir comment refaire un sol, mais comment le refaire alors que les voitures continuent d’entrer et de sortir, que les piétons doivent rester en sécurité, et que l’ouvrage ne peut pas perdre sa capacité trop longtemps. La réponse tient en trois mots : phasage, séchage, coordination.

ASM rénove des parcs de stationnement en exploitation dans le Grand Sud (PACA, région lyonnaise et Montpellier) en portant l’ensemble de la chaîne, du traitement des désordres à la signalétique. Cet article décrit la méthode employée : pourquoi la fermeture est rarement la bonne réponse, comment se construit un phasage réaliste, pourquoi le temps de séchage ne se négocie pas, et quelles erreurs reviennent le plus souvent.

Pourquoi la fermeture n’est presque jamais la bonne réponse

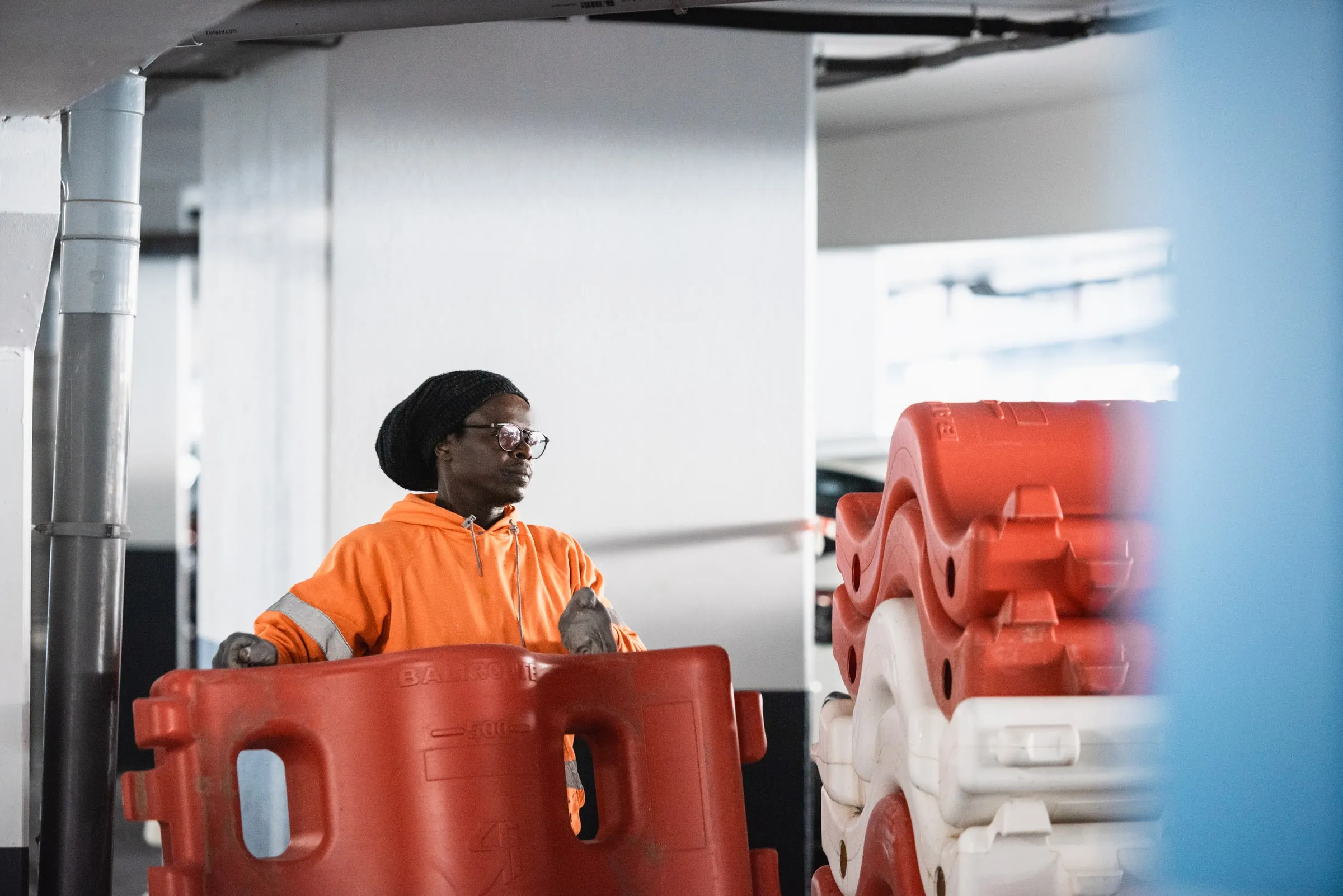

Niveau de parking en travaux, zone de résine fraîche isolée par des barrières et des cônes de chantier

Fermer un parking le temps des travaux paraît souvent la solution la plus simple pour l’entreprise qui intervient. C’est rarement la meilleure pour celui qui l’exploite, et cela tient à deux coûts qui ne se voient pas au même moment.

Le premier est direct et immédiat : chaque niveau fermé, ce sont des places indisponibles, donc une capacité réduite, donc une perte d’exploitation dès le premier jour de chantier. Sur un parc payant, cette perte se chiffre facilement. Sur un parc lié à une activité commerciale ou tertiaire, elle se traduit aussi en fréquentation perdue pour les commerces ou les bureaux qu’il dessert.

Le second est plus lent à apparaître, et c’est souvent le plus coûteux des deux : un usager qui change ses habitudes pendant plusieurs semaines ne revient pas toujours automatiquement une fois le chantier fini. Il a testé un autre ouvrage, un autre trajet, et il y a parfois trouvé mieux. Une fermeture prolongée peut donc détériorer durablement la fréquentation, bien après la fin des travaux.

C’est cette double réalité, un coût qu’on voit tout de suite et un coût qu’on découvre après, qui pousse à chercher une autre méthode que la fermeture complète.

Les trois contraintes à faire tenir ensemble

Un chantier en exploitation cumule presque toujours trois réalités contradictoires :

  1. L’exploitant veut récupérer ses zones rapidement. C’est normal, chaque heure d’immobilisation a un coût.
  2. Le système appliqué a besoin d’un temps de séchage incompressible. Une réaction chimique ne se négocie pas, elle se respecte.
  3. D’autres intervenants travaillent souvent sur le même site. Maintenance, nettoyage, ascensoristes, électriciens, installateurs de bornes de recharge : chacun peut gêner ou endommager une zone traitée.

La qualité d’un chantier de parking tient donc autant à son phasage qu’à sa technique.

Le phasage : on ne gagne pas en accélérant, on gagne en découpant

Ponceuse à aspiration intégrée préparant le sol d’un niveau de parking avant application

Sur un parking exploité, la solution n’est presque jamais d’aller plus vite partout. Elle consiste à traiter par zones successives : chaque zone est isolée, préparée, traitée, laissée au séchage, puis rendue à l’exploitation avant d’ouvrir la suivante. L’objectif n’est pas de supprimer l’impact du chantier, mais de le répartir pour qu’il ne se voie jamais en totalité.

Un phasage sérieux ne se dessine pas seul, au bureau, sur un planning générique. Il se construit avec l’exploitant, parce que lui seul connaît les vraies heures creuses de son ouvrage, ses zones critiques, les habitudes de ses abonnés, ses accès piétons et ses issues d’évacuation, et l’effet réel que produit la neutralisation d’une zone sur la circulation des autres. C’est souvent dans ce dialogue en amont, avant le premier coup de grenailleuse, que se joue la différence entre un chantier subi et un chantier maîtrisé.

Sur certains ouvrages, le phasage de jour ne suffit pas : parkings très fréquentés, ouvrages de centre-ville, sites dont la journée ne supporte aucune perte de capacité. Le travail de nuit devient alors la seule option réaliste. Il exige des équipes organisées pour ce rythme, une logistique verrouillée en amont, un balisage efficace, une coordination précise entre les métiers qui se succèdent sur la même zone, et une remise en circulation à l’heure exacte prévue : un usager qui trouve sa place encore balisée à sept heures du matin ne fait pas la différence entre un retard d’une heure et un chantier mal tenu.

Le temps de séchage : la ligne qu’on ne compresse plus

Applicateur ASM lissant une résine bleue à la raclette dans un niveau de parking clair

Sur un site occupé, la tentation est grande de rouvrir une zone trop tôt pour tenir le planning. C’est l’erreur la plus coûteuse du chantier, parce qu’elle se paie deux fois : en reprise, et en confiance.

Il faut d’abord savoir qu’il existe deux délais et non un seul. Un revêtement peut être sec au toucher et praticable par un piéton sans supporter encore le roulage, le braquage à l’arrêt ou le poids d’un véhicule. C’est ce second délai, celui de la remise en circulation automobile, qui commande la réouverture d’une zone.

Ces délais dépendent du système retenu, mais aussi de la température et de l’hygrométrie du niveau traité. Un parking souterrain mal ventilé, en saison humide, n’offre pas les mêmes conditions qu’un niveau aérien en été. C’est la raison pour laquelle les durées d’immobilisation se précisent au chiffrage, après visite, et pas dans une plaquette.

Une remise en circulation prématurée abîme le travail, crée de la reprise, désorganise les zones suivantes et détériore la relation avec l’exploitant. Le temps de séchage n’est donc pas une variable d’ajustement de fin de chantier : c’est une donnée de départ, inscrite au planning au même titre qu’une fenêtre d’intervention.

L’ordre des opérations, et pourquoi il ne se réarrange pas

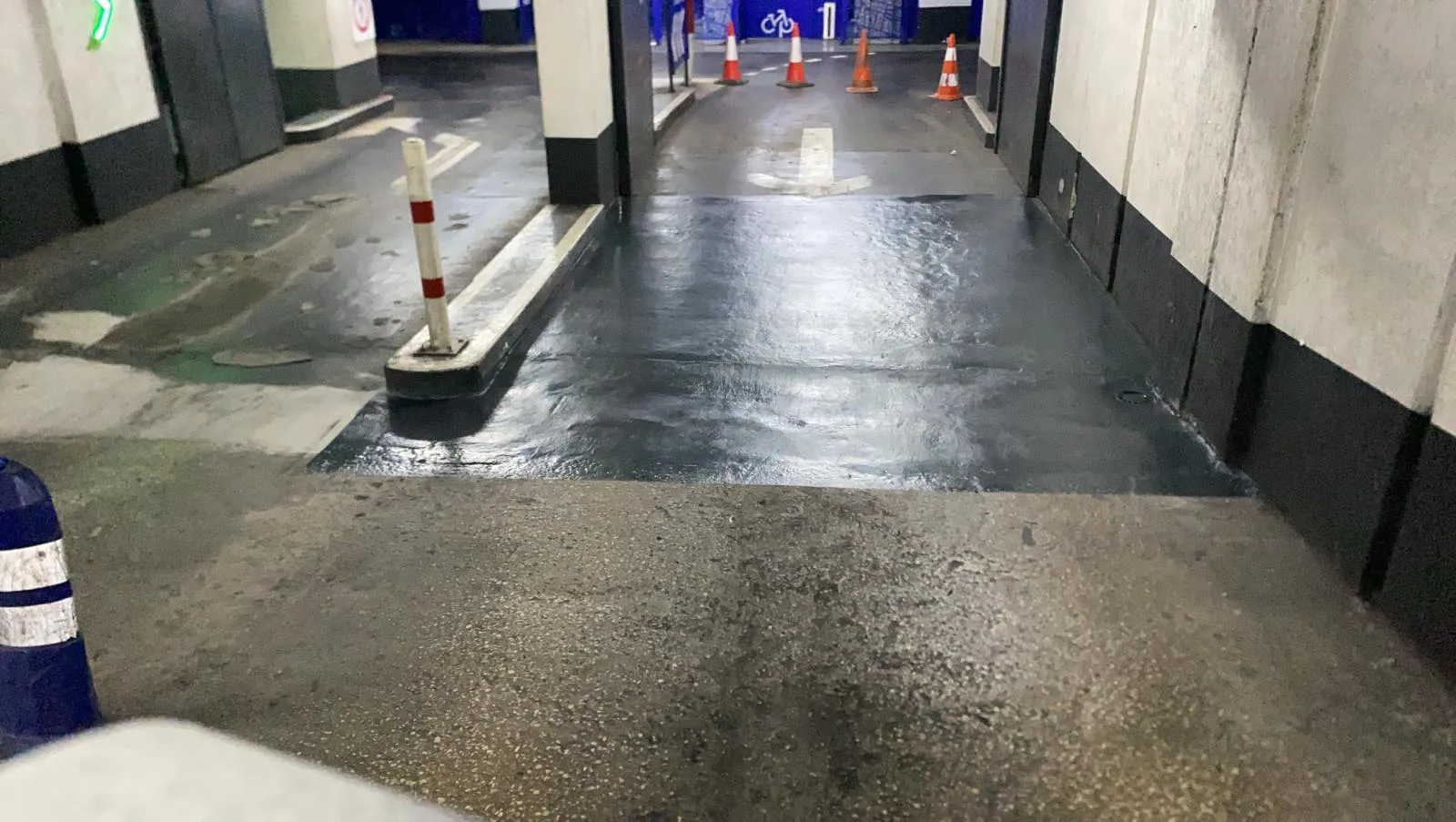

Reprise d’une zone de dallage dégradée dans un parking avant application du revêtement

Sur un parking, la séquence est presque toujours la même, et chaque étape conditionne la suivante.

  1. Diagnostic sur site. Il établit l’état du support et l’origine des désordres. Sans lui, tout le reste est une hypothèse.
  2. Traitement des désordres. Infiltrations, fissures actives, dallage éclaté. Traiter la cause avant la surface, sinon la surface repartira avec la cause.
  3. Préparation du support. Grenaillage ou ponçage, puis aspiration. C’est cette étape qui crée l’accroche et décide de la tenue du système.
  4. Application du système de résine. Elle ne rattrape jamais une préparation insuffisante, elle la révèle.
  5. Marquage. Il vient sur un sol fini, pas avant, sinon il part avec la couche suivante.
  6. Signalétique. Repères de niveau, sorties, cheminements : elle rend l’ouvrage lisible une fois le sol refait.
  7. Identité visuelle. Couleurs par niveau, fresques, repères mémorisables, quand l’ouvrage doit aussi être rassurant.

Inverser deux étapes coûte toujours plus cher que de les enchaîner dans l’ordre. Un marquage posé avant la reprise d’une zone dégradée est un marquage à refaire, et une signalétique posée avant la peinture des murs est une signalétique à déposer.

Les erreurs les plus fréquentes

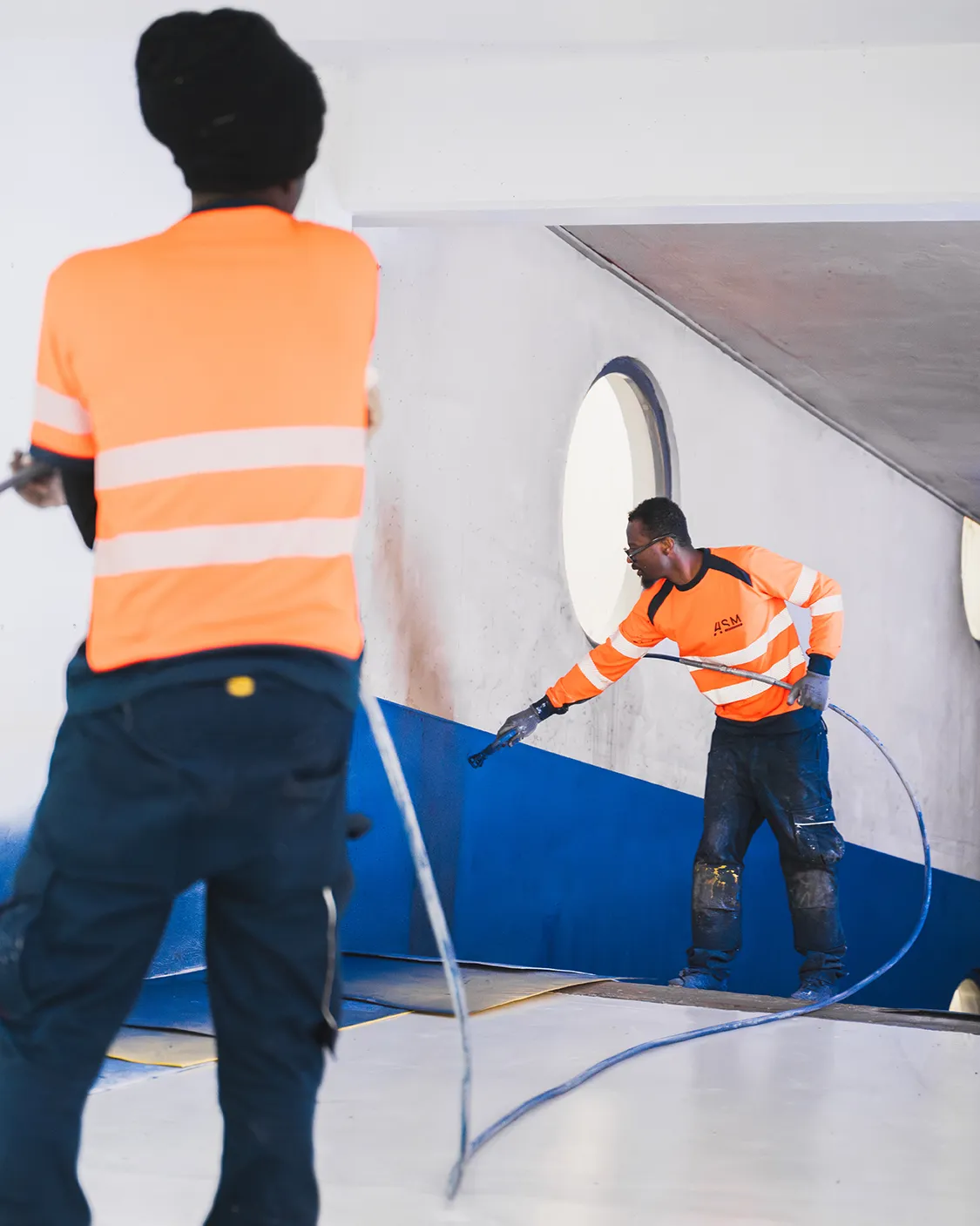

Deux applicateurs ASM projetant une résine bleue sur le soubassement et le sol d’un parking

Compresser le séchage pour tenir une date. C’est l’erreur la plus coûteuse, parce qu’elle transforme un retard visible en reprise invisible : le revêtement paraît sec en surface, encaisse mal les premiers passages, et le chantier revient plus cher que s’il avait tenu son délai initial.

Dessiner un phasage sans l’exploitant. Un planning cohérent sur le papier peut ignorer une contrainte que seul l’exploitant connaît : une livraison régulière, un afflux ponctuel, une issue de secours qui ne peut jamais être neutralisée.

Traiter la surface sans traiter la cause. Reprendre une résine décollée ou un marquage effacé sans comprendre pourquoi il a cédé revient à répéter la même reprise dans quelques mois.

Sous-estimer le balisage. Sur un site occupé, le balisage n’est pas une formalité : c’est ce qui évite qu’un usager n’abîme une zone fraîchement traitée en la traversant.

Repousser la signalétique à la fin du chantier. Un sol refait sans signalétique cohérente reste un ouvrage à moitié fini : les usagers continuent de mal se repérer alors que tout est prêt.

Oublier les murs et les plafonds. Ce que l’usager voit en entrant, ce ne sont pas les mètres carrés de dalle, ce sont les voiles béton et les sous-faces. Un niveau au sol neuf sous un plafond sombre paraît toujours mal entretenu.

Ce que change un interlocuteur unique

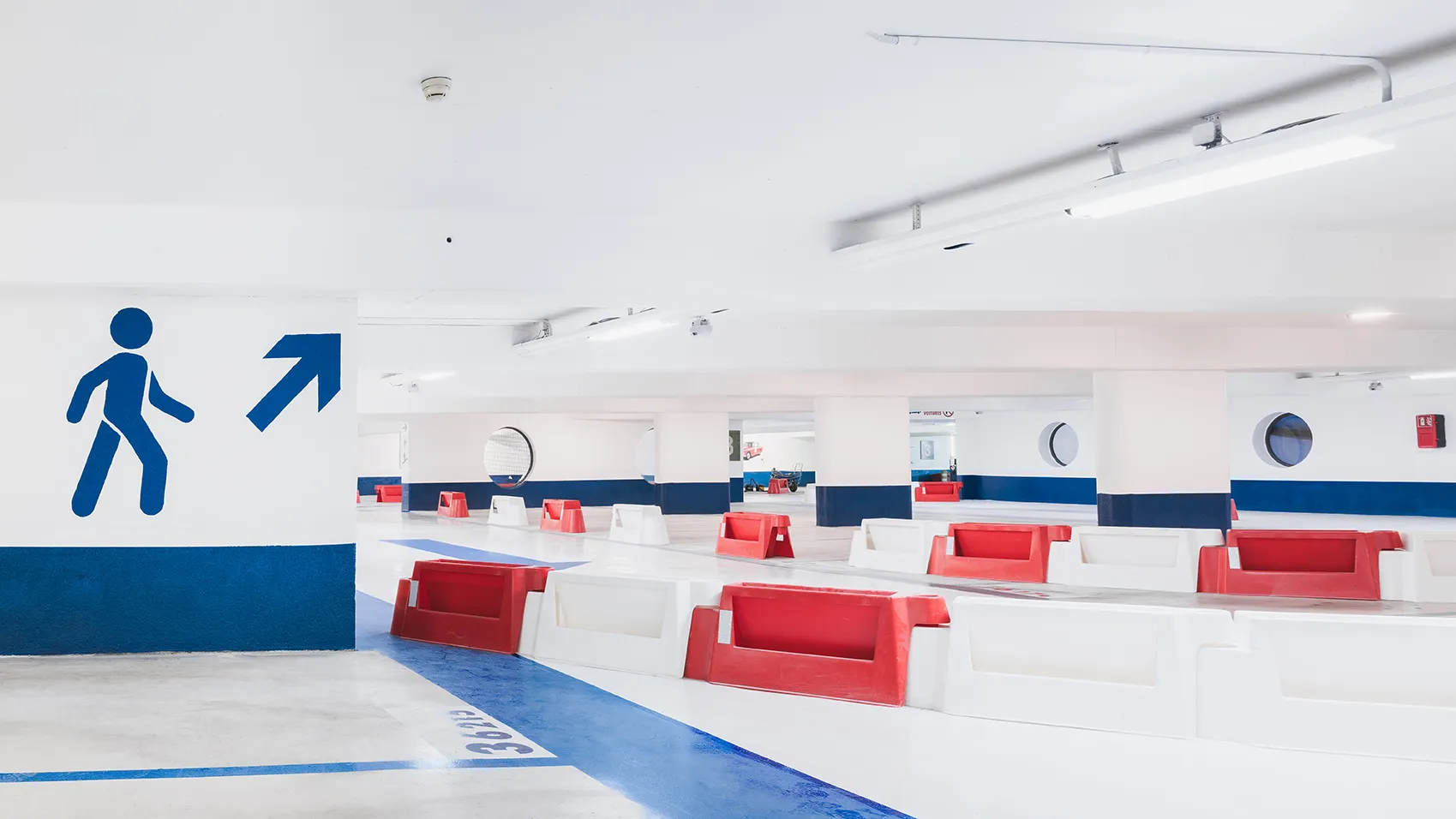

Niveau de parking aux murs et plafonds blancs, soubassement bleu et pictogramme piéton peint sur un voile béton

Quand la préparation, la résine, le marquage et la signalétique sont répartis entre plusieurs entreprises, le maître d’ouvrage devient l’arbitre de leur coordination. Chaque lot dépend du précédent, et chaque retard se répercute sur le suivant sans que personne n’en porte la responsabilité.

Le désordre, lui, révèle le vrai problème de cette organisation. Une résine qui se décolle peut venir du support, de la préparation, du produit ou de la remise en circulation anticipée. Quand quatre entreprises sont intervenues, chacune peut renvoyer la cause à l’autre. Le maître d’ouvrage, pendant ce temps, attend toujours son sol.

ASM a intégré neuf métiers pour cette raison : préparation de support, résine de sol, marquage au sol, signalétique, signalisation verticale, fresques, balisage, sécurisation et accessibilité, mobilier urbain. Sur un parking, cela signifie un phasage cohérent d’un bout à l’autre, une seule immobilisation du site au lieu de plusieurs, une responsabilité claire, et des ajustements décidés sur place sans réunion de coordination.

Questions fréquentes

Peut-on rénover un parking sans le fermer totalement ?

Dans la grande majorité des cas, oui, à condition d’accepter un phasage plus fin et de neutraliser des zones successives plutôt qu’un niveau entier. La fermeture complète ne s’impose que sur des ouvrages de petite taille, où le découpage en zones ne laisse pas assez de places exploitables pendant les travaux.

Le travail de nuit coûte-t-il plus cher ?

Oui, une intervention de nuit se paie plus cher qu’une intervention de jour. Mais la comparaison pertinente n’est pas entre nuit et jour : c’est entre le surcoût de la nuit et la perte d’exploitation évitée. Sur un parc très fréquenté ou un ouvrage de centre-ville, le calcul penche souvent en faveur de la nuit.

Faut-il tout faire en une seule fois ?

Pas nécessairement. Sur budget contraint, il est possible d’étaler l’opération sur plusieurs exercices, à condition de traiter d’abord ce qui s’aggrave : infiltrations, zones glissantes, dallage qui se désagrège. Reporter un désordre actif revient à payer plus tard une reprise plus lourde.

Combien de temps dure un chantier de parking par zones ?

Cela dépend du nombre de zones, du système retenu et des temps de séchage propres à chaque produit. C’est précisément ce que le phasage établi avec l’exploitant permet de préciser avant le démarrage, zone par zone, avec les dates de remise en circulation de chacune.

Qui décide du découpage en zones ?

Le découpage se construit à deux. ASM apporte la lecture technique, c’est-à-dire ce que le système impose en temps de séchage et d’isolement, et l’exploitant apporte la connaissance réelle de son ouvrage, de ses heures creuses et de ses usagers. Un découpage décidé par un seul des deux ne tient jamais jusqu’au bout.

Comment protéger les zones traitées des autres intervenants ?

Par un balisage physique et par l’information. Isoler la zone ne suffit pas si les équipes de nettoyage ou de maintenance découvrent le chantier le matin même. Le phasage doit être diffusé à tous ceux qui travaillent sur le site, y compris aux prestataires qui ne dépendent pas du chantier.
